安裝包含配電、機身調平、成型單元定位、真空輸送器安裝與氮氣連接。配電與氣體系統屬高風險作業,應由合格專業人員及台灣天馬共同確認。

連接電源

Fuse X1 必須在安裝現場由合格電氣人員接至合適電源。可使用符合規範的可攜式電源線與插頭,或硬接至具隔離功能的斷路開關。

  1. 拆下設備背面右下外板,露出端子台;視配線方式安裝電纜固定頭。
  2. 依台灣電氣法規使用合適線徑與壓接端子,接至下排三個端子:L1 棕色、L2 藍色、PE 綠/黃。
  3. 端子螺絲鎖付扭力為 2–3 N·m。

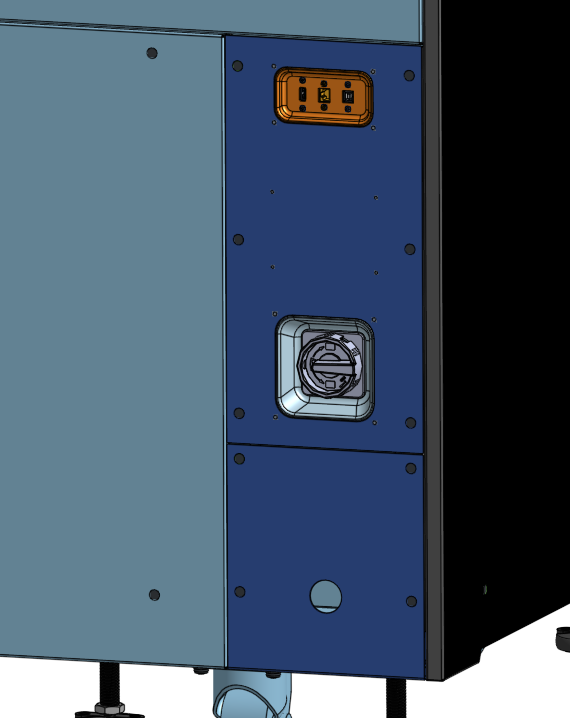

Fuse X1 背面配電檢修位置
Fuse X1 背面配電檢修位置

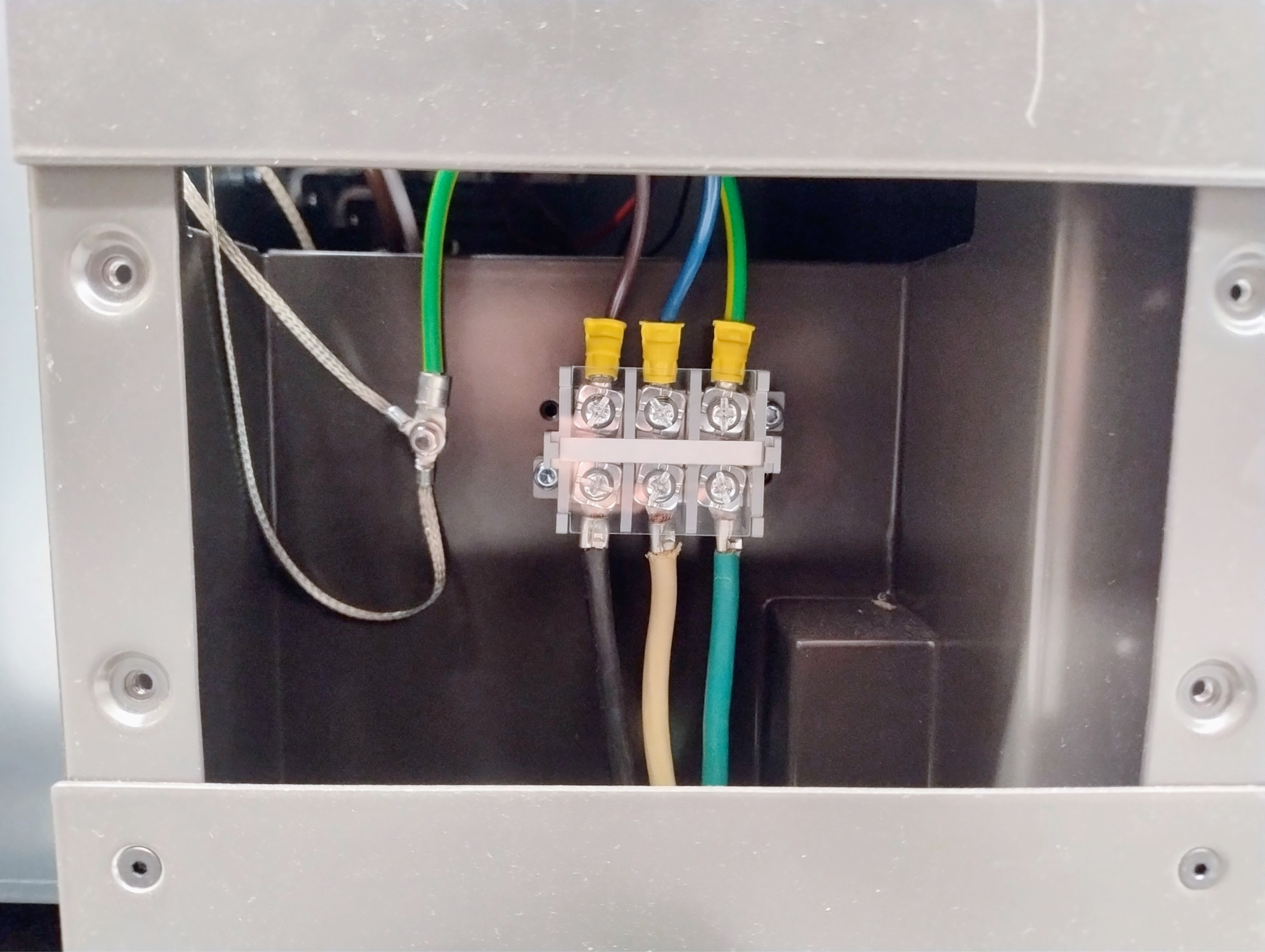

Fuse X1 電源端子接線位置
Fuse X1 電源端子接線位置
配電規格:獨立單相 200–240 VAC、50 A 迴路並具可靠接地。不要把 Fuse X1 與 Fuse Sift X1、吸塵器、風扇、加熱器或大型工具共用迴路。

調平設備

需要 30 mm 與 24 mm 開口/活動扳手、氣泡水平儀與捲尺。調平時設備不需通電。

  1. 使用 30 mm 扳手鬆開八個腳座最上方鎖緊螺帽。
  2. 以 24 mm 扳手調整內側四個腳座,使其接觸地面;外側四個暫不調整。
  3. 逐步放低內側四腳,直到四個腳輪都離地。
  4. 量測地面到成型板內緣的高度,四邊須為 1049 ± 5 mm。
  5. 水平儀先左右放置,再前後放置,交替微調內側四腳;每次都重新核對高度與兩軸水平。
  6. 鎖緊內側四腳的上方螺帽。
  7. 放低外側四腳直到完整貼地,再多轉 1/4 圈,最後鎖緊上方螺帽。

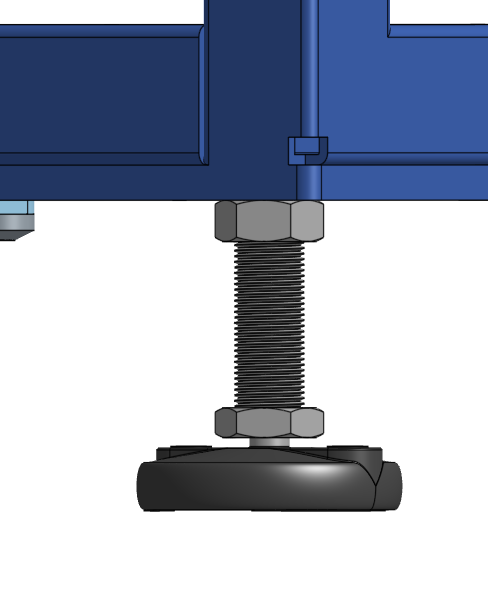

Fuse X1 八個調平腳座的位置
Fuse X1 八個調平腳座的位置

以成型板內緣量測安裝高度
以成型板內緣量測安裝高度

安裝成型單元

將成型單元推入設備開口並穩定推到底。正確調平時,成型單元會平順沿導輪升入定位,完全插入後腳輪不應接觸地面。設備過高會無法接上導輪,過低則會與機身干涉。

安裝真空輸送器

  1. 從包裝取出真空輸送器,使用合適梯具抬至粉末斗上方。
  2. 將出口對準粉末斗法蘭,裝上分離式束環並鎖緊。
  3. 使用隨附電源線供電。
  4. 接上壓縮空氣:建議至少 10 SCFM、100 psi;入口不可超過 100 psi,必要時加裝調壓器。

首次開機

  1. 先完成氮氣供應連接。
  2. 確認新配線已接至專用迴路。
  3. 將設備背面斷路開關切到 ON;觸控螢幕會顯示 Formlabs 標誌與進度列。
Fuse X1 背面主電源開關
Fuse X1 背面主電源開關
需要台灣天馬協助?
請提供設備識別名稱、韌體與 PreForm 版本、使用粉末、錯誤畫面,以及問題照片或影片。若涉及配電、氮氣、拆機、雷射、光學或保固,請先由台灣天馬確認處理方式。
電話:02-2537-7638
Email:formlabs@teama.com.tw
資料來源與版本
適用設備:Fuse X1
Formlabs 原文:https://formlabs.com/support/installing-the-fuse-x1/
台灣天馬最後核對日期:2026-09-21
圖片來源:Formlabs 官方網站
